中核华兴南京滨江核电模块化生产基地项目钢结构、彩板围护结构与门窗工程施工进度计划

中核华兴南京滨江核电模块化生产基地项目钢结构、彩板围护结构与门窗工程施工进度计划
局部效果预览,详细内容请下载附件查看
文件编号 43636 软件语言 简体中文 运行环境 Win98, Win2000, WinXP
文件大小 42K 整理日期 2015/6/25 下载次数 2027次
下载地址 点击下载
更多详细说明

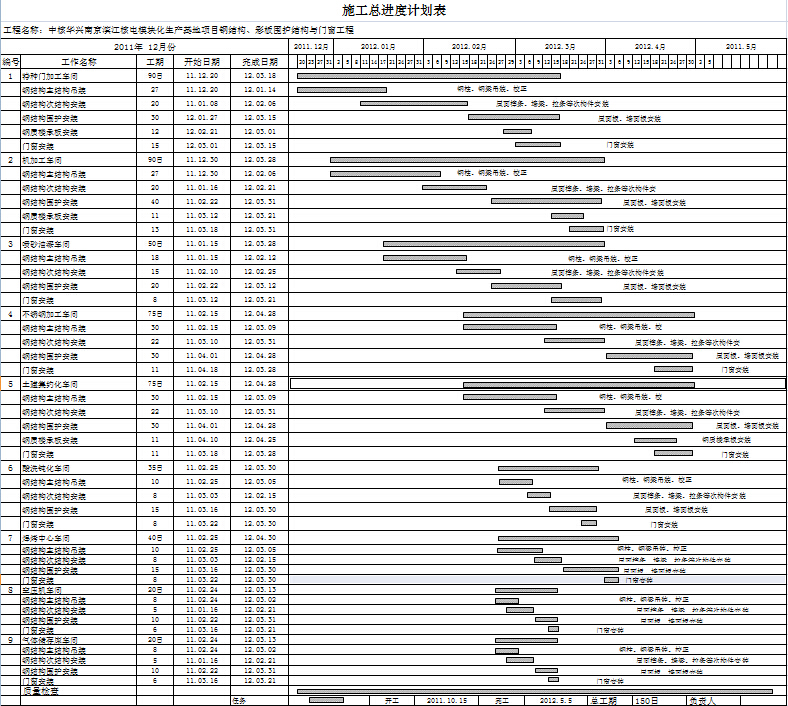

编号 工作名称 工期 开始日期 完成日期
1 特种门加工车间 90日 11.12.20 12.03.18
  钢结构主结构吊装 27 11.12.20 12.01.14
  钢结构次结构安装 20 11.01.08 12.02.06
  钢结构围护安装 30 12.01.27 12.03.15
  钢质楼承板安装 12 12.02.21 12.03.01
  门窗安装 15 12.03.01 12.03.15
2 机加工车间 90日 11.12.30 12.03.28
  钢结构主结构吊装 27 11.12.30 12.02.06
  钢结构次结构安装 20 11.01.16 12.02.21
  钢结构围护安装 40 11.02.22 12.03.31
  钢质楼承板安装 11 11.03.12 12.03.21
  门窗安装 13 11.03.18 12.03.31
3 喷砂油漆车间 50日 11.01.15 12.03.28
  钢结构主结构吊装 18 11.01.15 12.02.12
  钢结构次结构安装 15 11.02.10 12.02.25
  钢结构围护安装 20 11.02.22 12.03.12
  门窗安装 8 11.03.12 12.03.21
4 不锈钢加工车间 75日 11.02.15 12.04.28
  钢结构主结构吊装 30 11.02.15 12.03.09
  钢结构次结构安装 22 11.03.10 12.03.31
  钢结构围护安装 30 11.04.01 12.04.28
  门窗安装 11 11.04.18 12.03.28
5 土建集约化车间 75日 11.02.15 12.04.28
  钢结构主结构吊装 30 11.02.15 12.03.09
  钢结构次结构安装 22 11.03.10 12.03.31
  钢结构围护安装 30 11.04.01 12.04.28
  钢质楼承板安装 11 11.04.10 12.04.25
  门窗安装 11 11.03.18 12.03.28
6 酸洗钝化车间 35日 11.02.25 12.03.30
  钢结构主结构吊装 10 11.02.25 12.03.05
  钢结构次结构安装 8 11.03.03 12.02.15
  钢结构围护安装 15 11.03.16 12.03.30
  门窗安装 8 11.03.22 12.03.30
7 焊烤中心车间 40日 11.02.25 12.04.30
  钢结构主结构吊装 10 11.02.25 12.03.05
  钢结构次结构安装 8 11.03.03 12.02.15
  钢结构围护安装 15 11.03.16 12.03.30
  门窗安装 8 11.03.22 12.03.30
8 空压机车间 20日 11.02.24 12.03.13
  钢结构主结构吊装 8 11.02.24 12.03.02
  钢结构次结构安装 5 11.01.16 12.02.21
  钢结构围护安装 10 11.02.22 12.03.31
  门窗安装 6 11.03.16 12.03.21
9 气体储存库车间 20日 11.02.24 12.03.13
  钢结构主结构吊装 8 11.02.24 12.03.02
  钢结构次结构安装 5 11.01.16 12.02.21
  钢结构围护安装 10 11.02.22 12.03.31
  门窗安装 6 11.03.16 12.03.21
  质量检查
