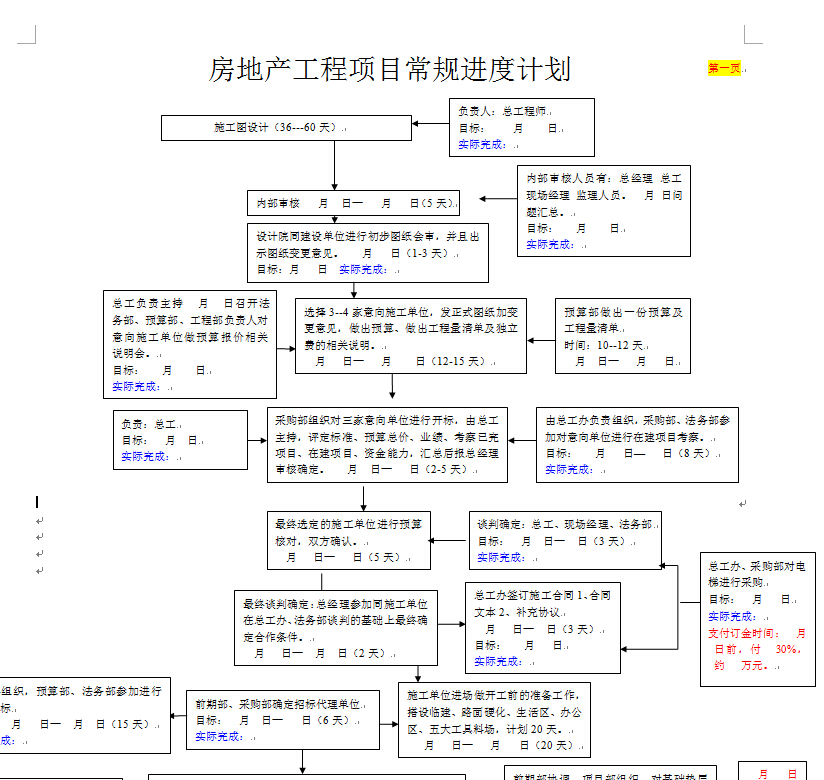

施工图设计(36---60天) |
|
负责人:总工程师
目标: 月 日
实际完成: |
|
内部审核 月 日— 月 日(5天) |
|
内部审核人员有:总经理 总工现场经理 监理人员。 月 日问题汇总。
目标: 月 日
实际完成: |
|
设计院同建设单位进行初步图纸会审,并且出示图纸变更意见。 月 日(1-3天)
目标:月 日 实际完成: |
|
总工负责主持 月 日召开法务部、预算部、工程部负责人对意向施工单位做预算报价相关说明会。
目标: 月 日
实际完成: |
|
选择3--4家意向施工单位,发正式图纸加变更意见,做出预算、做出工程量清单及独立费的相关说明。
月 日— 月 日(12-15天) |
|
预算部做出一份预算及工程量清单
时间:10--12天
月 日— 月 日 |
|
采购部组织对三家意向单位进行开标,由总工主持,评定标准、预算总价、业绩、考察已完项目、在建项目、资金能力,汇总后报总经理审核确定。 月 日— 日(2-5天) |
|
负责:总工
目标: 月 日
实际完成: |
|
由总工办负责组织,采购部、法务部参加对意向单位进行在建项目考察。
目标: 月 日— 日(8天)
实际完成: |
