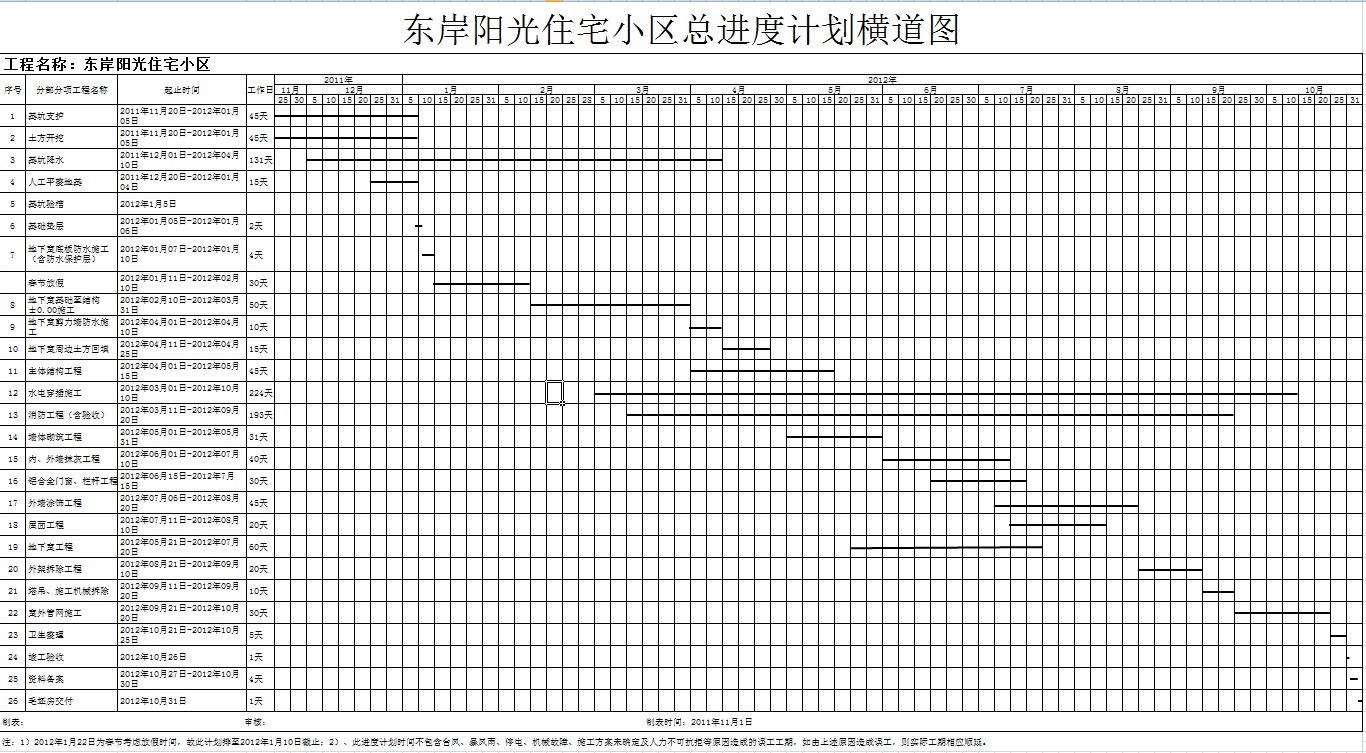

位置:施工进度计划范本 >> 东岸阳光住宅小区总进度计划横道图
| 文件编号 | 43594 | 软件语言 | 简体中文 | 运行环境 | Win98, Win2000, WinXP |
| 文件大小 | 32K | 整理日期 | 2015/6/24 | 下载次数 | 9078次 |
| 下载地址 | 点击下载 | ||||
| 序号 | 分部分项工程名称 | 起止时间 | 工作日 |
| 1 | 基坑支护 | 2011年11月20日-2012年01月05日 | 45天 |
| 2 | 土方开挖 | 2011年11月20日-2012年01月05日 | 45天 |
| 3 | 基坑降水 | 2011年12月01日-2012年04月10日 | 131天 |
| 4 | 人工平整地基 | 2011年12月20日-2012年01月04日 | 15天 |
| 5 | 基坑验槽 | 2012年1月5日 | |
| 6 | 基础垫层 | 2012年01月05日-2012年01月06日 | 2天 |
| 7 | 地下室底板防水施工(含防水保护层) | 2012年01月07日-2012年01月10日 | 4天 |
| 春节放假 | 2012年01月11日-2012年02月10日 | 30天 | |
| 8 | 地下室基础至结构 ±0.00施工 | 2012年02月10日-2012年03月31日 | 50天 |
| 9 | 地下室剪力墙防水施工 | 2012年04月01日-2012年04月10日 | 10天 |
| 10 | 地下室周边土方回填 | 2012年04月11日-2012年04月25日 | 15天 |
| 11 | 主体结构工程 | 2012年04月01日-2012年05月15日 | 45天 |
| 12 | 水电穿插施工 | 2012年03月01日-2012年10月10日 | 224天 |
| 13 | 消防工程(含验收) | 2012年03月11日-2012年09月20日 | 193天 |
| 14 | 墙体砌筑工程 | 2012年05月01日-2012年05月31日 | 31天 |
| 15 | 内、外墙抹灰工程 | 2012年06月01日-2012年07月10日 | 40天 |
| 16 | 铝合金门窗、栏杆工程 | 2012年06月15日-2012年7月15日 | 30天 |
| 17 | 外墙涂饰工程 | 2012年07月06日-2012年08月20日 | 45天 |
| 18 | 屋面工程 | 2012年07月11日-2012年08月10日 | 20天 |
| 19 | 地下室工程 | 2012年05月21日-2012年07月20日 | 60天 |
| 20 | 外架拆除工程 | 2012年08月21日-2012年09月10日 | 20天 |
| 21 | 塔吊、施工机械拆除 | 2012年09月11日-2012年09月20日 | 10天 |
| 22 | 室外管网施工 | 2012年09月21日-2012年10月20日 | 30天 |
| 23 | 卫生整理 | 2012年10月21日-2012年10月25日 | 5天 |
| 24 | 竣工验收 | 2012年10月26日 | 1天 |
| 25 | 资料备案 | 2012年10月27日-2012年10月30日 | 4天 |
| 26 | 毛坯房交付 | 2012年10月31日 | 1天 |
| 注:1)2012年1月22日为春节考虑放假时间,故此计划排至2012年1月10日截止;2)、此进度计划时间不包含台风、暴风雨、停电、机械故障、施工方案未确定及人力不可抗拒等原因造成的误工工期,如由上述原因造成误工,则实际工期相应顺延。 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
