位置:施工进度计划范本 >> 德阳德仪电子厂房施工进度计划表8-1
| 文件编号 | 43587 | 软件语言 | 简体中文 | 运行环境 | Win98, Win2000, WinXP |
| 文件大小 | 26K | 整理日期 | 2015/6/24 | 下载次数 | 457次 |
| 下载地址 | 点击下载 | ||||

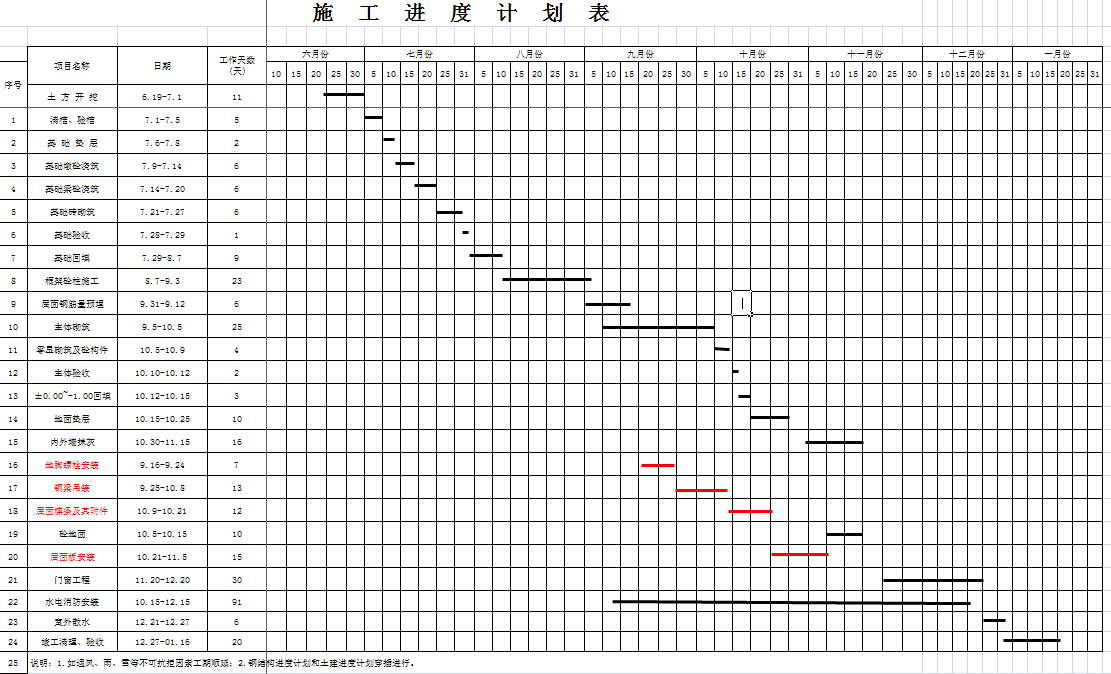

| 项目名称 | 日期 | 工作天数(天) | |
| 序号 | |||
| 土 方 开 挖 | 6.19-7.1 | 11 | |
| 1 | 清槽、验槽 | 7.1-7.5 | 5 |
| 2 | 基 础 垫 层 | 7.6-7.8 | 2 |
| 3 | 基础墩砼浇筑 | 7.9-7.14 | 6 |
| 4 | 基础梁砼浇筑 | 7.14-7.20 | 6 |
| 5 | 基础砖砌筑 | 7.21-7.27 | 6 |
| 6 | 基础验收 | 7.28-7.29 | 1 |
| 7 | 基础回填 | 7.29-8.7 | 9 |
| 8 | 框架砼柱施工 | 8.7-9.3 | 23 |
| 9 | 屋面钢筋量预埋 | 9.31-9.12 | 6 |
| 10 | 主体砌筑 | 9.5-10.5 | 25 |
| 11 | 零星砌筑及砼构件 | 10.5-10.9 | 4 |
| 12 | 主体验收 | 10.10-10.12 | 2 |
| 13 | ±0.00~-1.00回填 | 10.12-10.15 | 3 |
| 14 | 地面垫层 | 10.15-10.25 | 10 |
| 15 | 内外墙抹灰 | 10.30-11.15 | 16 |
| 16 | 地脚螺栓安装 | 9.16-9.24 | 7 |
| 17 | 钢梁吊装 | 9.25-10.8 | 13 |
| 18 | 屋面檩条及其附件 | 10.9-10.21 | 12 |
| 19 | 砼地面 | 10.5-10.15 | 10 |
| 20 | 屋面板安装 | 10.21-11.5 | 15 |
| 21 | 门窗工程 | 11.20-12.20 | 30 |
| 22 | 水电消防安装 | 10.15-12.15 | 91 |
| 23 | 室外散水 | 12.21-12.27 | 6 |
| 24 | 竣工清理、验收 | 12.27-01.16 | 20 |
| 说明:1.如遇风、雨、雪等不可抗拒因素工期顺延;2.钢结构进度计划和土建进度计划穿插进行。 |
